Chuẩn bị kỹ lưỡng các điều kiện, phương án thi công
Dự án Nhà máy Thủy điện Trị An mở rộng tại xã Trị An, tỉnh Đồng Nai được Thủ tướng Chính phủ phê duyệt về Quy hoạch phát triển điện lực quốc gia giai đoạn 2021 - 2030, tầm nhìn đến năm 2050.
Dự án do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư và Ban quản lý Dự án Điện 3 trực tiếp quản lý, với tổng mức đầu tư gần 4.000 tỷ đồng, công suất lắp đặt 200 MW (bao gồm 2 tổ máy x 100 MW). Công trình gồm các hạng mục chính như: Kênh dẫn vào, cửa lấy nước, đường ống áp lực, nhà máy, kênh xả sau nhà máy, đường vận hành.

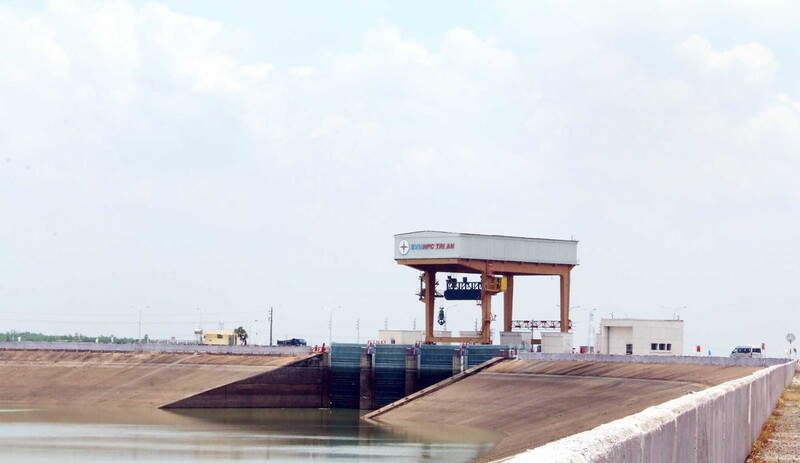

Nhà máy Thủy điện Trị An hiện hữu. Ảnh: Hoàng Lộc
Chia sẻ với phóng viên Báo Công Thương, ông Dương Đức An - Công ty CP Lilama 10, đại diện liên danh nhà thầu - cho biết, Nhà máy Thủy điện Trị An mở rộng là dự án được thừa hưởng hạ tầng rất tốt từ dự án hiện hữu. Đồng thời là sự hỗ trợ của chủ đầu tư, chính quyền địa phương và nhân dân trong vùng bị ảnh hưởng.
Do đó, ngay từ khi nhận hợp đồng, liên danh nhà thầu đã tập trung nhân sự, máy móc, triển khai đồng loạt các mũi thi công các hạng mục trên công trường như san lấp mặt bằng, kênh xả, đập thượng lưu, hố móng nhà máy và các công trình phụ trợ. Đặc biệt, phần đê quây thượng lưu đã được hoàn thành trước tháng 8/2025.
"Việc hoàn thành đê quây thượng lưu này là dấu mốc cực kỳ quan trọng trong quá trình triển khai dự án ở thời điểm ban đầu. Vì nếu không hoàn thành vào thời điểm này, tiến độ sẽ bị lùi lại 1 năm nữa. Đó là những chuẩn bị rất kỹ lưỡng của nhà thầu", ông Dương Đức An nói.

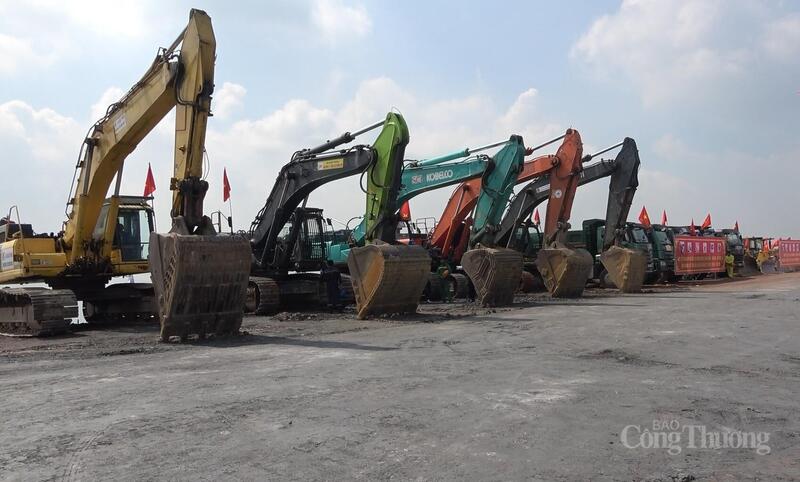

Nhân lực, vật lực thi công được nhà thầu chuẩn bị kỹ lưỡng. Ảnh: Nguyễn Ngọc
Cũng theo ông An, dù nhận được nhiều thuận lợi nhưng dự án vẫn gặp khó khăn khi còn một số hộ gia đình chưa đồng thuận, chưa chia sẻ với dự án, khiến công tác bàn giao, đền bù và giải phóng mặt bằng cho đến thời điểm hiện tại chưa được hoàn tất. Trước tình hình đó, nhà thầu vừa phối hợp với chính quyền địa phương và chủ đầu tư, vừa trực tiếp vận động, hỗ trợ bà con với mục tiêu sớm hoàn thiện công tác giải phóng mặt bằng để dự án triển khai đúng tiến độ.
"Chúng tôi mong muốn chính quyền địa phương, chủ đầu tư đẩy nhanh công tác đền bù giải phóng mặt bằng, bàn giao mặt bằng theo đúng tiến độ đã cam kết trong hợp đồng với liên danh nhà thầu xây lắp. Khi bảo đảm được các yếu tố trên, nhà thầu cam kết đẩy nhanh tiến độ, thi công an toàn tuyệt đối, đạt chất lượng và góp phần an sinh xã hội cho nhân dân quanh khu vực", đại diện liên danh nhà thầu khẳng định.
Bảo đảm tiến độ như đã cam kết
Theo Tập đoàn Điện lực Việt Nam, khi hoàn thành, Nhà máy Thủy điện Trị An mở rộng sẽ tăng khả năng huy động công suất cho phụ tải miền Nam, đặc biệt trong giờ cao điểm, góp phần cải thiện chế độ vận hành của hệ thống điện quốc gia. Việc mở rộng cũng giúp giảm chi phí sản xuất, tận dụng tối đa dòng chảy, hạn chế lượng xả thừa, đồng thời giảm phát thải CO2 và kéo dài tuổi thọ thiết bị.

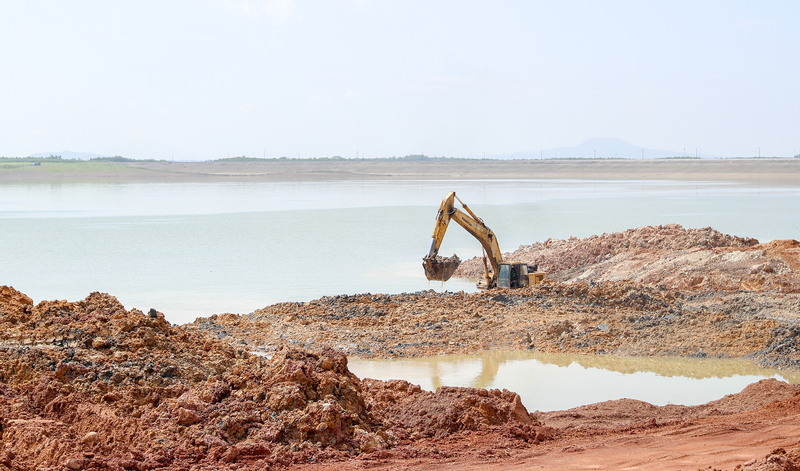

San lấp mặt bằng tại dự án Nhà máy Thủy điện Trị An mở rộng. Ảnh: EVN
Ông Nguyễn Thanh Minh - Phó Giám đốc Ban quản lý dự án Điện 3 (Giám đốc dự án Nhà máy Thủy điện Trị An mở rộng) - chia sẻ: "Chúng tôi đã tính toán rất kỹ lưỡng, Nhà máy Thủy điện Trị An mở rộng đã xác định tận dụng tối đa lượng xả thừa của nhà máy hiện hữu, phát điện trong giờ cao điểm cho nhà máy hiện hữu, số giờ chạy cho nhà máy là 3.727 giờ phát điện, góp phần cho hệ thống điện Việt Nam với sản lượng điện 113 triệu KWh".
Để bảo đảm an toàn, hiệu quả, đáp ứng tiến độ đã cam kết trong giai đoạn phát triển vận hành 2025 - 2030 theo Quy hoạch điện VIII đã được phê duyệt, ông Minh cho hay, sau khi được UBND tỉnh Đồng Nai phê duyệt chủ trương đầu tư, Tập đoàn Điện lực Việt Nam đã phê duyệt dự án đầu tư và thiết kế. Đơn vị đã tập trung triển khai ngay các hạng mục quan trọng của dự án là cầu Hữu Liêm nhằm bảo đảm việc vận chuyển vật tư thiết bị và phục vụ dân sinh sau khi dự án đi vào hoạt động. Ngoài ra, đối với công trình chính, sau khi ký hợp đồng, đơn vị đặc biệt chú trọng khâu lựa chọn nhà thầu, bảo đảm đều là những doanh nghiệp uy tín, có năng lực và giàu kinh nghiệm trong lĩnh vực xây dựng công trình điện.
Cũng theo Giám đốc dự án Nhà máy Thủy điện Trị An mở rộng, trước mắt, đơn vị tập trung ưu tiên thi công các hạng mục bảo đảm đường gant của tiến độ là nhà máy. Về giải pháp kỹ thuật, chúng tôi giao ban hàng tuần, chúng tôi áp dụng hệ thống quản lý chất lượng BIM - hệ thống hiện đại, quản lý chặt chẽ tiến độ dự án. "Về nguồn vốn thì luôn bảo đảm theo kế hoạch giải ngân cho nhà thầu thi công. Ban đã thành lập Ban quản lý dự án tại hiện trường với đội ngũ tư vấn, giám sát giàu kinh nghiệm từ các dự án lớn như thủy điện Sơn La, Lai Châu, Hòa Bình mở rộng,…. Chúng tôi sẽ kiểm soát chặt chẽ, phối hợp nhà thầu để đáp ứng tiến độ theo cam kết, bảo đảm an toàn Nhà máy Thủy điện Trị An hiện hữu", ông Minh khẳng định.
Chia sẻ thêm với phóng viên Báo Công Thương, Giám đốc dự án Nhà máy Thủy điện Trị An mở rộng cho biết, về vấn đề công nghệ, để đáp ứng tiến độ, đơn vị đã tổ chức lựa chọn nhà thầu, đang xét các nhà thầu cung cấp thiết bị cơ điện, thiết bị cơ khí thi công và dự kiến trong tháng 10 sẽ lựa chọn được 2 nhà thầu này để bảo đảm vừa thi công xây dựng, vừa thi công lắp đặt cho dự án.
Theo kế hoạch, Tổ máy số 1 dự án Nhà máy Thủy điện Trị An mở rộng dự kiến phát điện vào quý III/2027, phát điện Tổ máy số 2 vào quý IV/2027 và hoàn thành toàn bộ công trình quý IV/2027.
Tại lễ khởi công công trình Nhà máy Thủy điện Trị An mở rộng được Tập đoàn Điện lực Việt Nam tổ chức vào sáng 19/8/2025, Chủ tịch UBND tỉnh Đồng Nai Võ Tấn Đức cho biết, đến nay việc bồi thường, hỗ trợ, giải phóng mặt bằng đã được tỉnh Đồng Nai hoàn tất thu hồi đất 67ha, đạt khoảng 73% diện tích thu hồi và đã bố trí tái định cư được 22/23 hộ.
"UBND tỉnh Đồng Nai cam kết tạo mọi điều kiện thuận lợi nhất về thủ tục, hạ tầng, an ninh trật tự và chỉ đạo tốt công tác bồi thường, giải phóng mặt bằng đối với phần diện tích còn lại của dự án theo đúng tiến độ", Chủ tịch UBND tỉnh Đồng Nai chia sẻ.
